8月13日,国网乐山供电公司在井研县周坡镇深丘区域依托两架重载无人机开展井周线35千伏输电扩容工程建材空中转运,系公司首次将该技术用于山区电力工程物资运输,乐山山区电网建设迈入智能化空运新阶段。

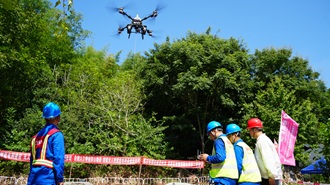

无人机运送现场
现场工作人员顾乐介绍,首批物资运送至18、19号塔位,直线距离120米、160米,飞行高度约30米。现阶段主要转运水泥、砂石,后续将运输钢筋、铁塔主材。单架无人机日均运量9至15吨,单塔所需40至50吨物资,传统人抬马驮需一周,如今仅2至3天即可完工,施工效率显著提升;后续还将启用多台大型无人机协同吊装整基铁塔。
据悉,乐山市井周线35千伏输电扩容工程预估长度15.2公里,新建铁塔54基。工程线路穿越山区丘陵地貌,塔基点位多坐落于山坡、田野区域,沿线高树木、低压线路、民房等障碍物密集,地面施工及物资运输条件受限。按常规做法,需要开辟临时通道,通过人力畜力将各种物资运输到位。“别看只是30米高、100多米远的小山坡,过去我们用马帮运上去费时费力且安全风险较高。”该工程项目经理孙建表示。
本次投入使用的重载无人机,单电池载重80公斤,双电池载重65公斤,载重状态往返航程最远10公里,最大飞行高度1500米,飞行速度20米/秒。项目落实全流程标准化作业:空域报备、起降点布设、物料捆绑、航线规划、起飞查验、自动巡航、定点卸料、设备运维闭环管控,由项目总负责人统一调度,专职安全员全程旁站监护;设备搭载毫米波+激光双雷达,自主规避障碍物,保障低空作业安全。
“无人机空运施工模式更安全,更环保,更经济。”国网乐山供电公司电建分公司五级职员胡珂瑞介绍,山区电网建设末端数百米物资运输一直是机械化施工的痛点,传统人力畜力运输模式短板突出。重载无人机可灵活规避地表障碍物,实现物资“点对点”精准投送,彻底杜绝山地人力转运安全隐患;无需开辟临时地面运输通道,最大限度保护沿线农田植被与生态环境。该模式单位重量的运输时效提高5倍,综合运输成本明显下降,同步实现安全提质、效率提效双重目标。
此次井周线35千伏输电扩容工程无人机吊运施工,是乐山电网山区智能化基建的重要试点。后续乐山公司将在马边、沐川等山区电网建设场景推广应用无人机吊运施工,持续推进乐山区域电网基建数字化、机械化、智能化转型,以科技赋能电网基础设施高质量建设。(完)
来源:国网乐山供电公司
